No항목시점내용비고
1​과제 계획과제 기안 전
  • 과제 계획 수행
    • 필수 작성 항목
      • 과제계획서 워드 파일
        • 연구비 총액 및 연구비 소요 명세는 신규사업챠트의 내용과 동일하게 구성해야 함
      • ​신규사업챠트 엑셀 파일
        • 오주옥 주임이 전달해 줌
    • 선택 작성 항목
      • WBS 구성을 위한 프로젝트 파일 (MS-Project)
2과제 기안과제 계획 완료 후

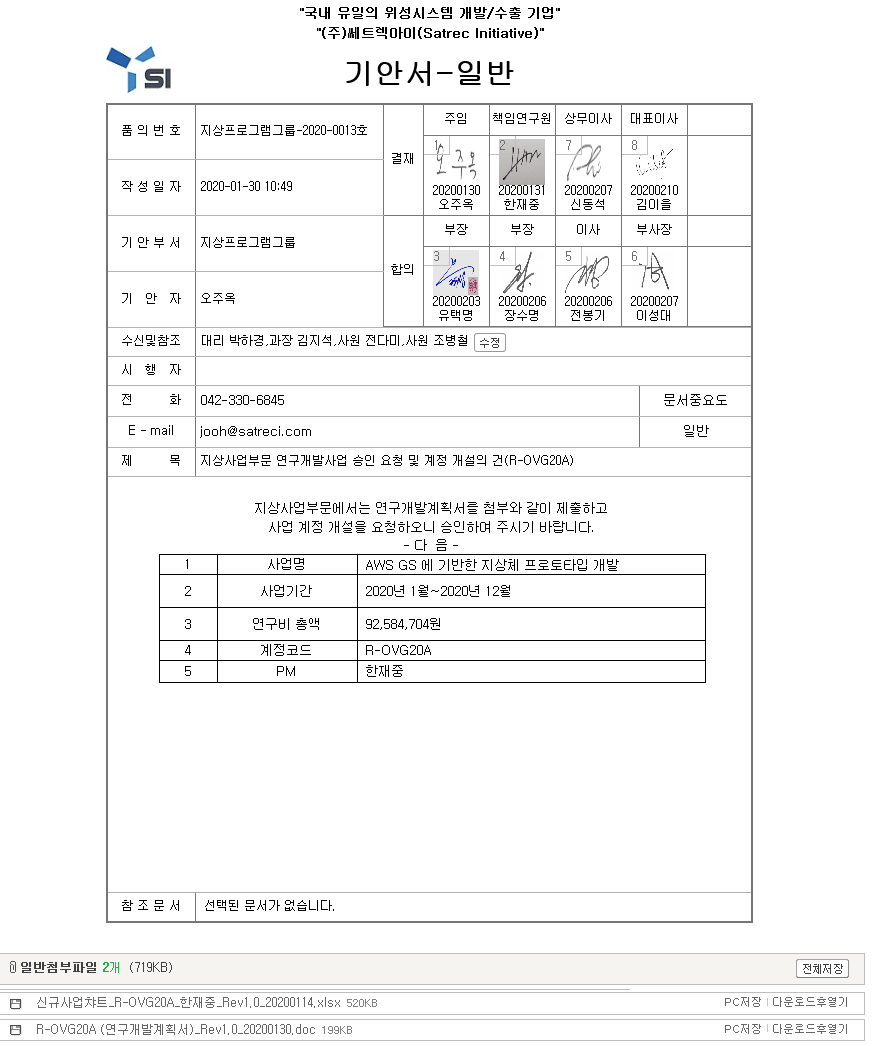

  • 오주옥 주임을 통해 과제 기안서 작성
    • 오주옥 주임에게 아래의 파일 전달해야 함
      • 과제계획서
      • 신규사업챠트
  • 샘플화면

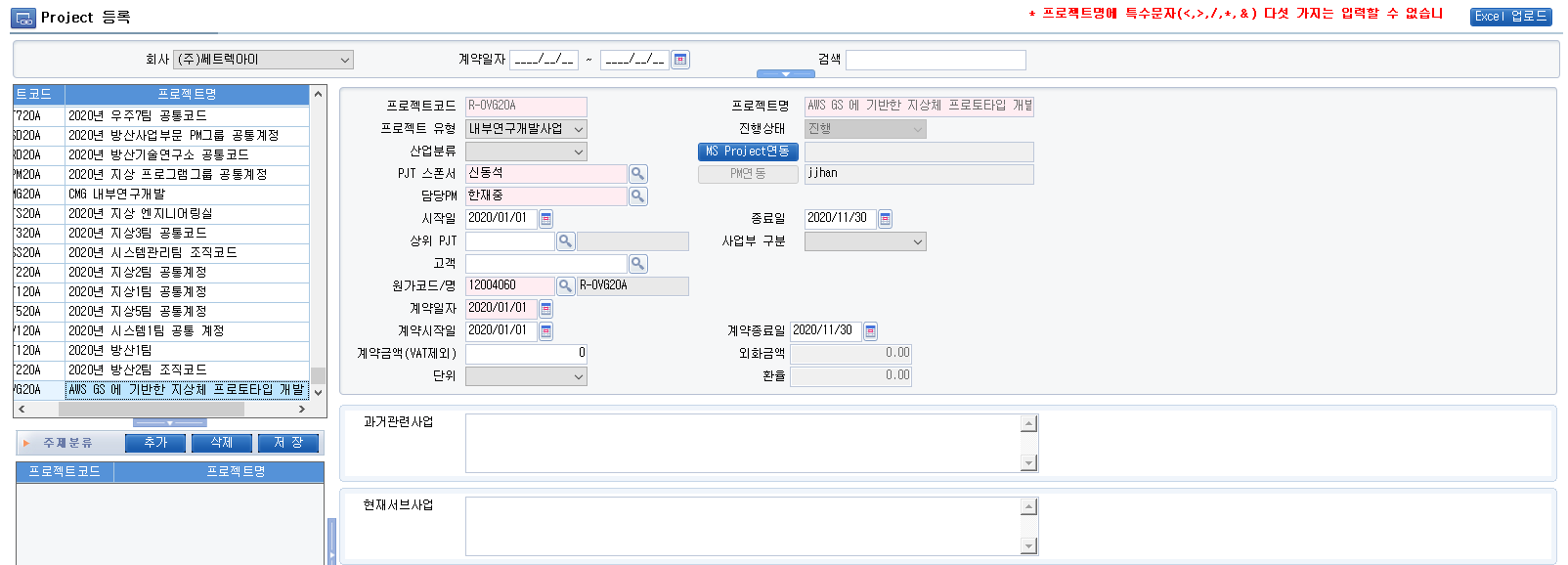

3PMS 과제 계정 생성 및 승인 요청과제 기안 최종 결재 후
  • PMS 과제 계정 생성해야 한다고 어느 누구도 이야기 해 주지 않음 (ㅡ,.ㅡ)
  • PMS 에서 원가코드를 기안에 입력한 과제코드로 설정하여 등록 및 승인 요청 수행
    • 스폰서는 부분장
  • 원가코드가 없는 경우, 재무관리팀(작성시점 담당자: 전다미)에게 원가코드 등록 요청해야 함
  • 샘플 화면
    • 등록하고 승인 완료된 상태
4PMS 과제 계정 MS Project 연동PMS 과제 계정 승인 완료 후

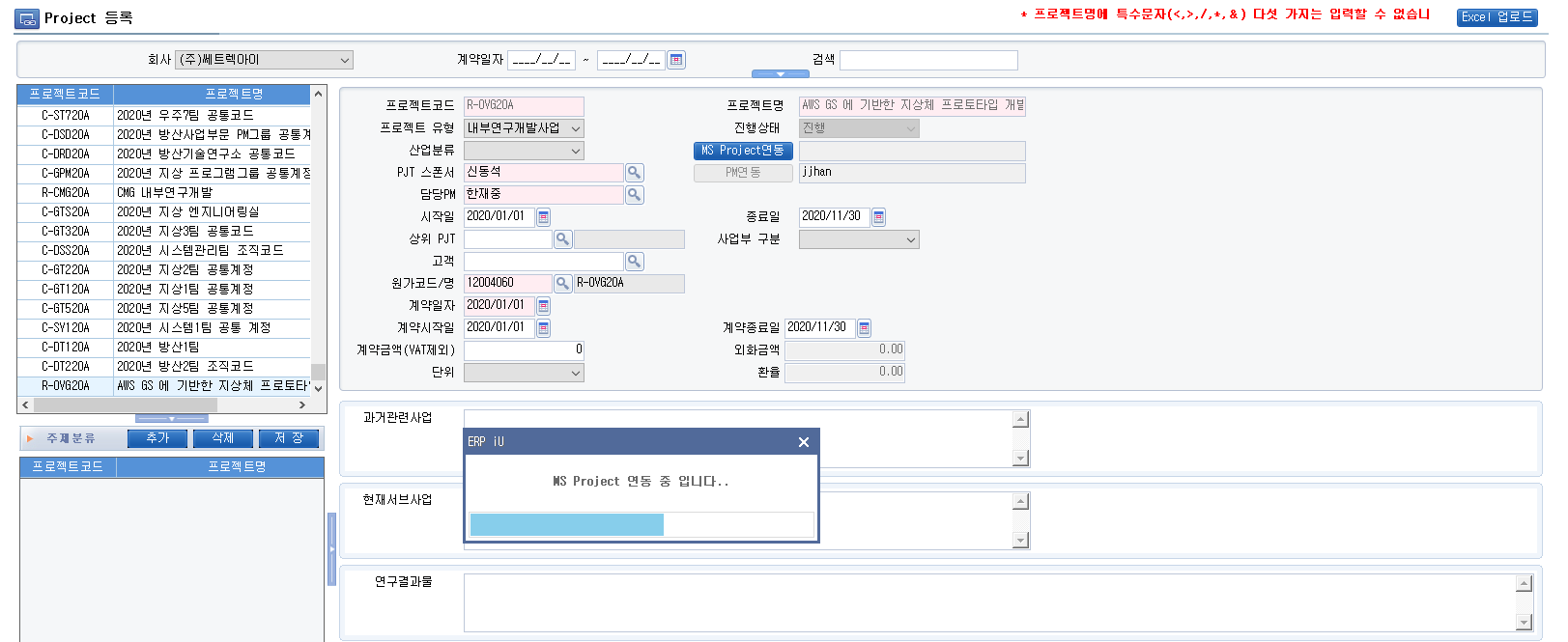

  • Project 등록 화면에서 해당 과제 선택하고 <MS Project 연동> 버튼 클릭
  • 샘플 화면
    • 연동 중 화면

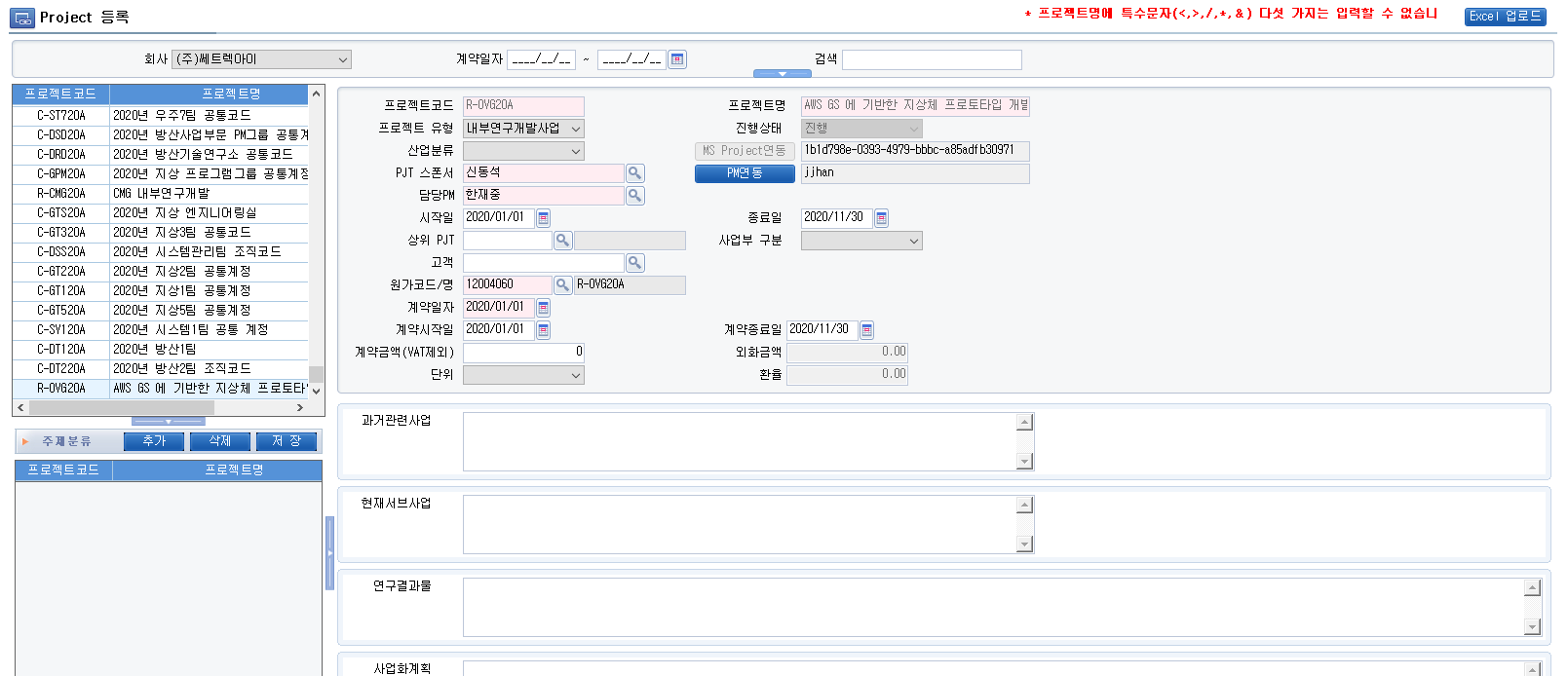

    • 연동 완료 화면
5자원 투입 요청 및 승인PMS 과제 계정 승인 완료 후
  • PMS 의 Project 코드관리 - 자원투입요청에서 진행
    • 과제 선택하고 조회 수행
    • 추가를 통해 인력 자원 추가
    • 변경 사항 저장

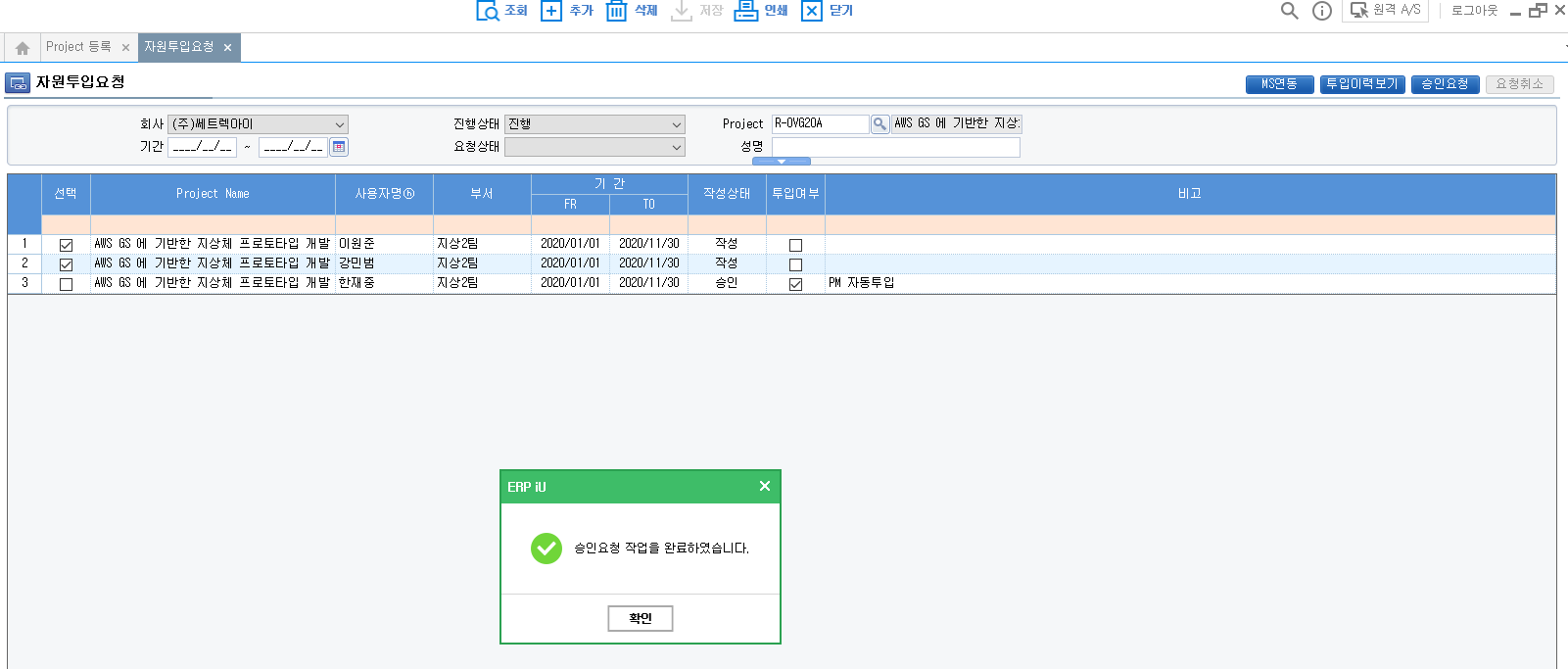

    • 신규 추가한 인원 선택하고 승인 요청
  • 과제의 팀장이 승인을 수행함. 본 샘플의 경우, 과제 PM 이 투입 인력들의 팀장이기도 해서 바로 승인 과정 수행
  • PMS 의 Project 코드관리 - 자원투입승인에서 진행
    • 과제 선택하고 조회 수행
    • 요청 상태의 자원 선택하고 승인 수행
  • 샘플 화면

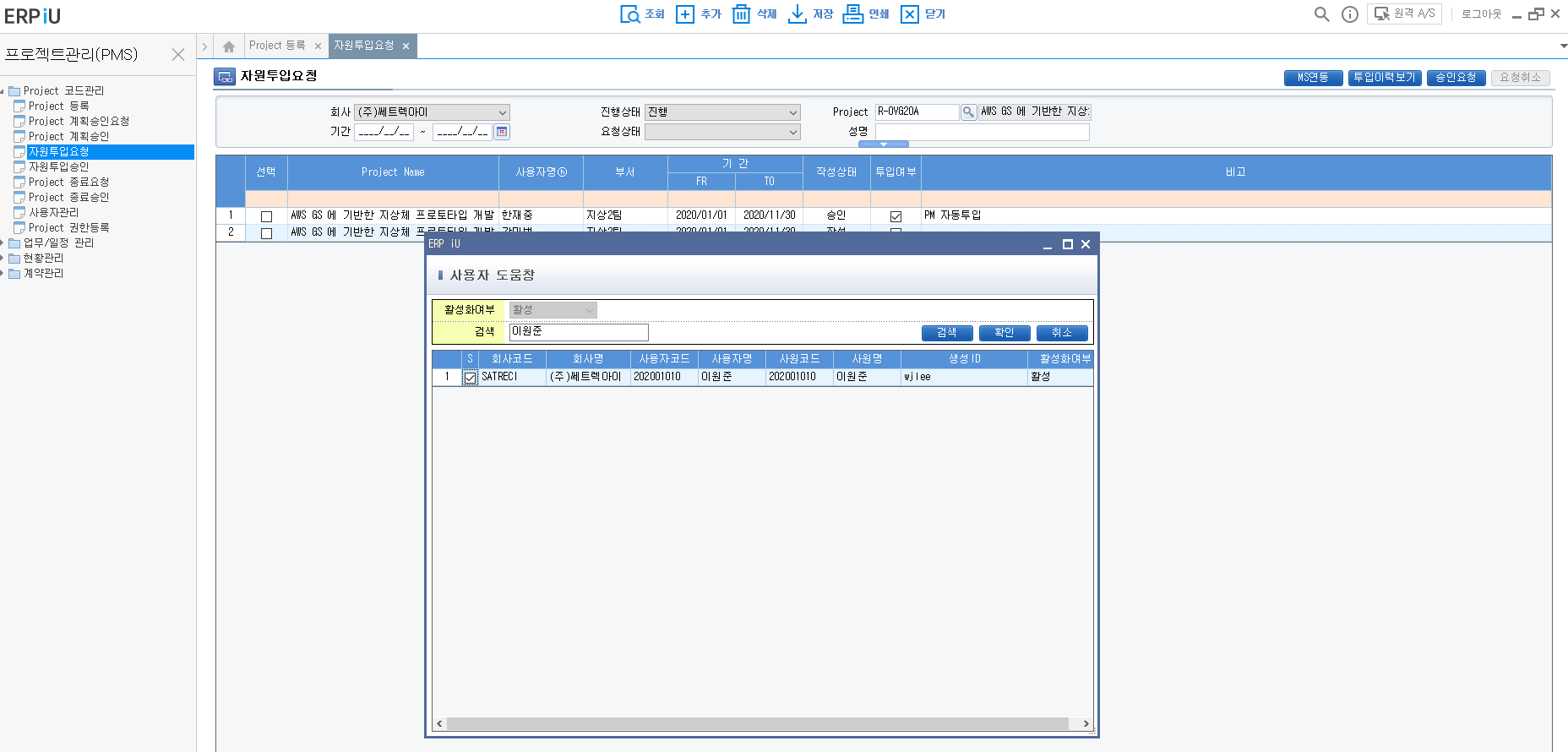

    • 인력 자원 추가
    • 인력 자원 투입 승인 요청

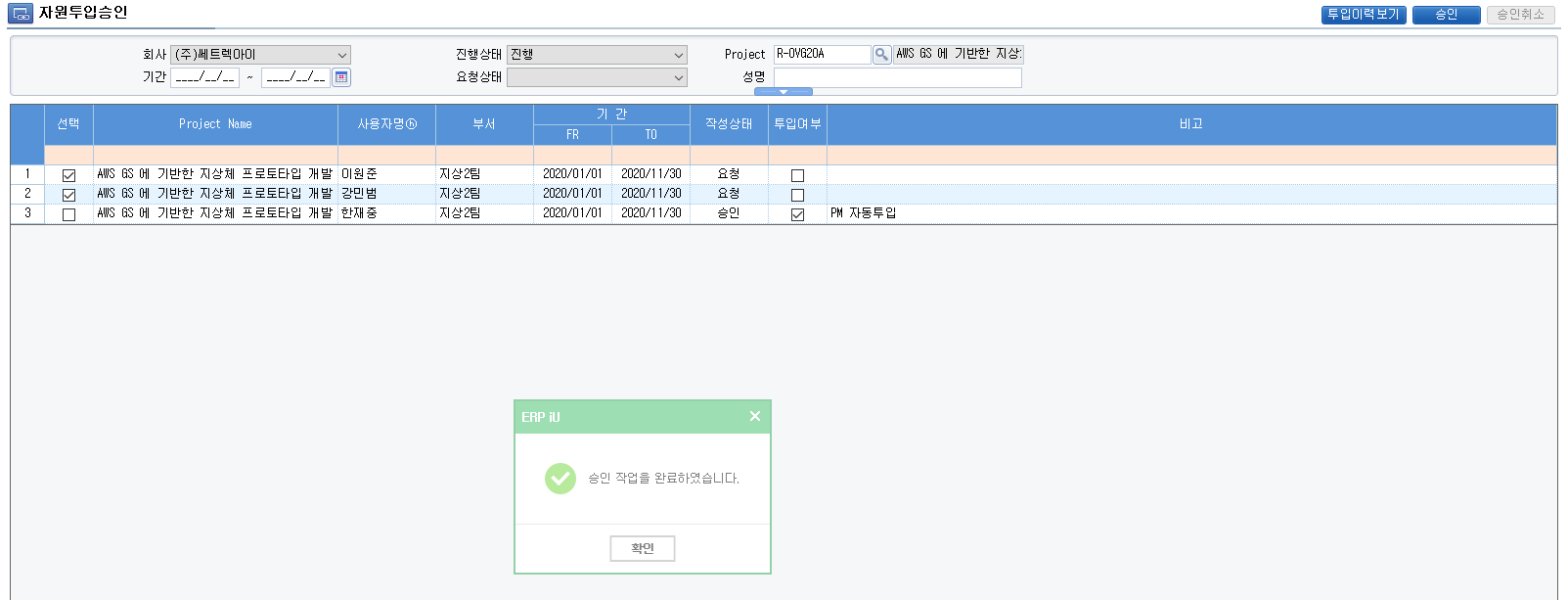

    • 인력 자원 투입 승인 완료
6MS Project WBS 작성 및 자원 할당자원 투입 요청 승인 후
  • EPM 에서 해당 과제 선택해야 함

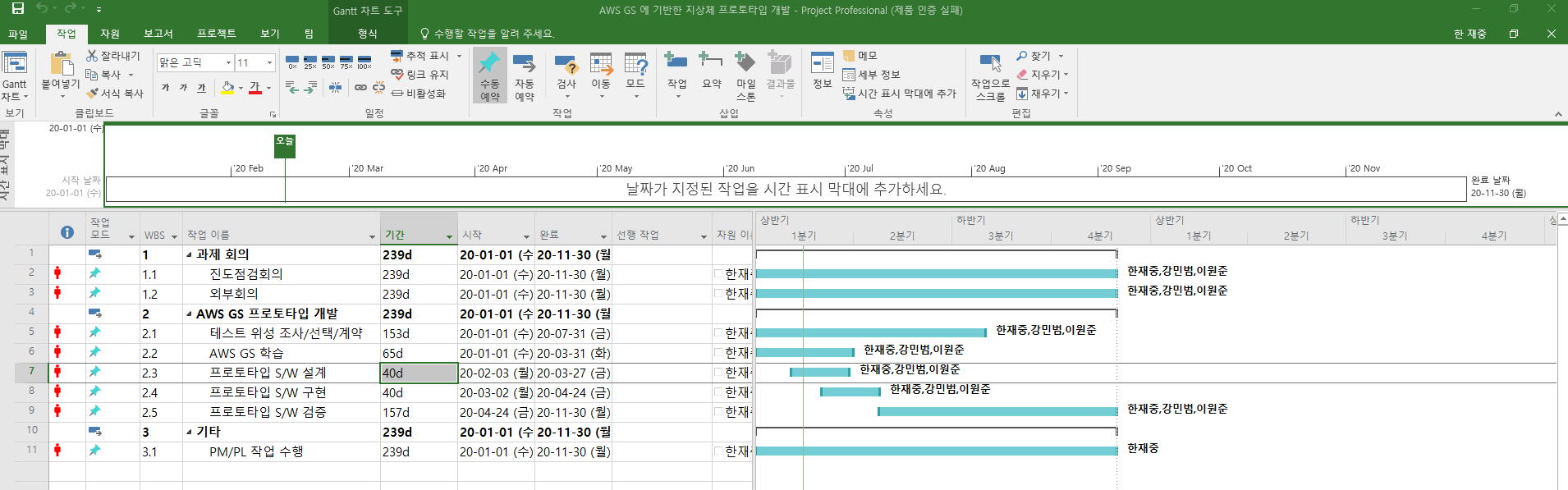

  • 연구개발 계획 시에 작성한대로 WBS 생성 및 자원 투입

  • 저장 및 게시(프로젝트 진행률 게시)를 필수로 해야 함
    • 게시를 하지 않으면 PMS 에서 조회되지 않음

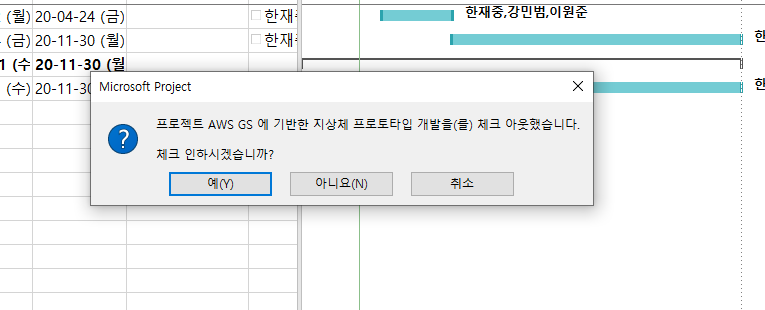

  • MS-Project 를 종료할 때는 반드시 체크인을 해 줘야 함
    • 추후에 수정이 되지 않는 문제 방지!!!
  • PMS 에서 해당 과제가 입력한 WBS 대로 조회되는지 확인
    • 업무/일정 관리 - TIME SHEET 등록
  • PMS 에서 정상 조회되지 않는 경우 대처 방안
    • 작성 필요!!!
  • 샘플 화면
